Ngày 1.12, ông Hồ Văn Mừng, Chủ tịch UBND tỉnh An Giang đã có buổi làm việc với Công ty Điện lực An Giang và UBND đặc khu Phú Quốc, nhằm nắm bắt tình hình, trao đổi giải pháp và cập nhật tiến độ khắc phục sự cố cáp ngầm gây mất điện ở Phú Quốc.

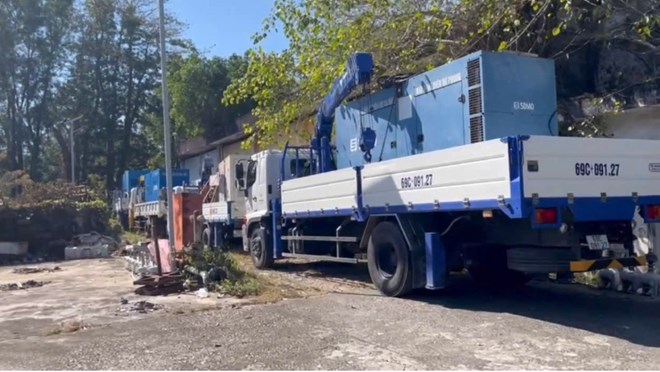

Theo ông Trần Minh Khoa, Chủ tịch UBND đặc khu Phú Quốc cho biết, đến thời điểm hiện nay, Tổng công ty Điện lực miền Nam đã huy động 12 máy phát điện từ nhiều tỉnh trong khu vực, với tổng công suất 2,3 MW để cung cấp tạm thời, nhằm đáp ứng nhu cầu sử dụng điện của người dân trên đảo.
Tuy nhiên, hiện vẫn còn 525 trạm điện chuyên dùng của các doanh nghiệp chưa được cấp điện lưới trở lại. Hiện nay, tất cả khách hàng sử dụng điện sinh hoạt trên đảo Phú Quốc đã được cấp điện trở lại, nhưng phải thực hiện cắt điện luân phiên vì công suất nguồn không đáp ứng đủ cho phụ tải.
Lãnh đạo UBND đặc khu Phú Quốc bày tỏ sự chia sẻ với ngành Điện lực trước những nỗ lực trong những ngày qua đã triển khai các giải pháp khắc phục sự cố theo chỉ đạo của UBND tỉnh An Giang và Tổng công ty Điện lực miền Nam.
UBND đặc khu mong muốn cấp tỉnh tiếp tục phối hợp chặt chẽ với ngành điện và các cơ quan liên quan, đẩy nhanh tiến độ khắc phục nguồn điện. Đồng thời kịp thời cập nhật thông tin cho người dân và doanh nghiệp, nhằm bảo đảm nhu cầu sử dụng điện trong bối cảnh lượng khách du lịch đến Phú Quốc đang tăng cao như hiện nay.
Trước đó, chiều 29.11.2025, sự cố xảy ra trên tuyến cáp ngầm 110kV Hà Tiên – Phú Quốc. Ngay sau đó, Công ty Điện lực An Giang và Đội Quản lý điện Phú Quốc đã triển khai phương án ứng phó khẩn cấp, huy động tối đa lực lượng và phối hợp các đơn vị chuyên môn để khoanh vùng, xác định nguyên nhân và xử lý. Kết quả kiểm tra cho thấy sự cố nằm tại khu vực gần đầu tuyến cáp phía bờ Hà Tiên, buộc ngành điện phải cô lập tuyến cáp để đảm bảo an toàn và tìm giải pháp khắc phục.
Trước mắt, để duy trì cung cấp điện và vận hành an toàn hệ thống, Công ty Điện lực An Giang đang cấp điện ưu tiên từ Trạm 110/22kV Nam Phú Quốc qua lưới trung áp 22kV cho các nhóm phụ tải thiết yếu như cơ quan Đảng, Chính quyền, lực lượng vũ trang, bệnh viện, hệ thống nước sạch, viễn thông và một số khu vực dân cư.
Theo Công ty Điện lực An Giang, thời gian để hoàn trả hiện trạng tuyến cáp ngầm về như ban đầu có thể mất khoảng 2 tháng. Tuy nhiên, phương án khắc phục tạm thời nhanh nhất hiện nay là kéo đường dây nổi từ trạm Hà Tiên đến vị trí sự cố, cắt bỏ đoạn cáp hư hỏng và hàn đấu nối lại, với thời gian dự kiến thực hiện khoảng 10 ngày.
Công ty Điện lực An Giang kêu gọi người dân tiếp tục sử dụng điện tiết kiệm, tắt các thiết bị không cần thiết để chia sẻ khó khăn với ngành điện trong quá trình xử lý và khắc phục nguồn điện bị sự cố hiện nay.
